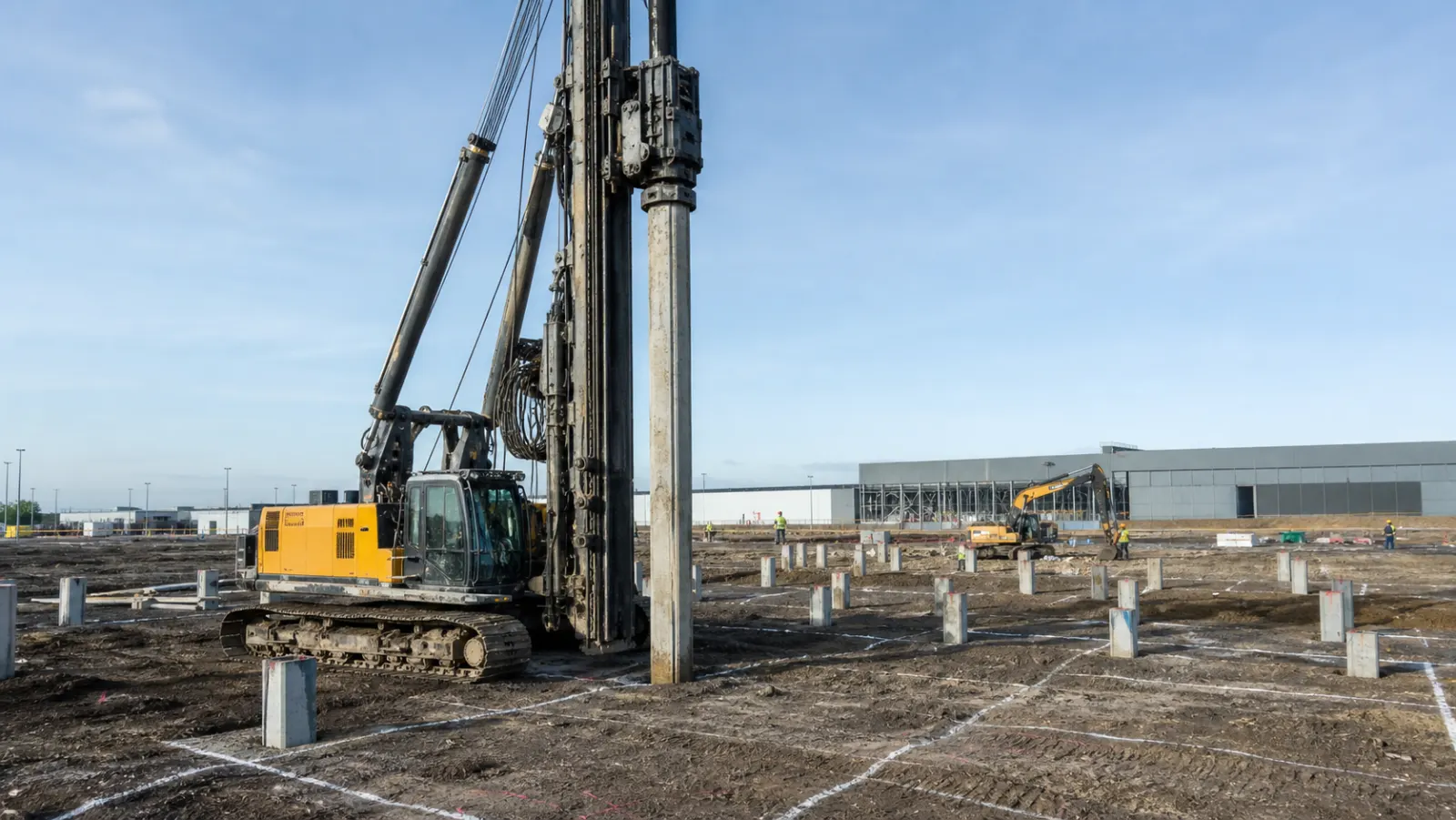

Свайное поле принимается по несущей способности и исполнительной геометрии
Длина и сечение свай назначаются по изысканиям и нагрузкам, а фактическое погружение фиксируется по каждой свае.
Геология и расчётная несущая способность.
Ударное или вибрационное погружение по ППР.
Отказ, глубина, целостность и положение.
Готовое поле под ростверк с исполнительными документами.
Когда применяют забивные сваи
Сваи передают нагрузку через слабые верхние слои на более плотные грунты и ограничивают осадки. Решение используют под промышленные корпуса, склады, опоры и тяжёлое оборудование.
Применимость проверяют по геологии, окружающей застройке, вибрации, шуму, доступу копровой установки и наличию подземных коммуникаций. В стеснённых условиях может потребоваться другая технология.
- промышленные и складские здания
- фундаменты оборудования
- эстакады и опоры
- участки слабых и насыпных грунтов
- объекты с ограничением осадок
Исходные данные и проект свайного поля
Нужны инженерно-геологические разрезы, уровень воды, нагрузки и требования по осадкам. Проект назначает тип, длину, шаг, отметки, расчётную несущую способность и испытания.
Пробные сваи уточняют погружаемость и работу грунта. Их результаты могут изменить длину, оборудование или критерий окончания погружения до массовых работ.
| Данные | Что определяют | Документ |
|---|---|---|
| Геология | длина и слой опирания | отчёт изысканий |
| Нагрузки | число и шаг | расчёт фундамента |
| Ограничения | метод погружения | ППР |
| Испытания | несущая способность | программа контроля |
Подготовка площадки
Рабочая платформа должна выдерживать массу и динамику установки, обеспечивать горизонтальность и безопасное перемещение. Слабую площадку укрепляют расчётным слоем, а водоотвод поддерживают весь период.
До разбивки выносят и защищают геодезические пункты, уточняют сети, организуют складирование и маршрут подачи свай. Разметка каждой точки сопоставляется с актуальным планом.
Технология погружения
Сваю устанавливают вертикально, заводят в направляющие и погружают выбранным оборудованием. В журнале фиксируют марку, дату, глубину, число ударов или режим вибрации и достигнутый отказ.
Резкий ранний отказ, отклонение или повреждение головы требуют остановки и решения ответственного специалиста. Самовольное смещение точки меняет работу ростверка и соседних свай.
Контроль несущей способности
Отказ оценивается по принятой методике и характеристикам молота, но не заменяет предусмотренные испытания. Динамические и статические испытания выполняются по программе проекта.
После погружения проверяют координаты, отметки голов и состояние свай. Результаты наносят на исполнительную схему, а отклонения оценивают до армирования ростверка.
Срубка голов и передача под ростверк
Головы срубают до проектной отметки без повреждения рабочей части и выпусков. Поверхность очищают, арматуру подготавливают к анкеровке в ростверке.
Перед монолитными работами оформляют исполнительную документацию свайного поля, акты и результаты контроля. Ростверк не должен скрывать непроверенные отклонения.
Риски и подготовка тендера
Основные риски — неподготовленная платформа, неизвестные сети, валуны, неоднородная геология, ранний отказ и ограничения по вибрации. Их распределяют договором и предусматривают порядок действий.
В тендерной ведомости фиксируют, кто поставляет сваи, готовит площадку, выполняет испытания и утилизирует бой. Все участники рассчитывают одинаковый результат — поле, готовое под ростверк.
Виталий Андреев
Передайте план и спецификацию свай, геологию, отметки, нагрузки, требования к испытаниям и схему площадки. Мы проверим мобилизацию, технологию и комплект результата.
Связанные услуги
Как выбирают оборудование для погружения свай
Установка и молот подбираются по сечению и длине сваи, расчётному отказу, грунтам, высоте под стрелой и доступу на площадку. Недостаточная энергия увеличивает время и может создать ложное впечатление достижения несущего слоя; избыточная повышает риск разрушения головы и тела сваи.
Вблизи существующих зданий оценивают вибрацию, шум и состояние конструкций до начала работ. При необходимости организуют мониторинг, ограничивают режим или выбирают альтернативную технологию. Эти ограничения должны быть известны до мобилизации тяжёлой установки.
Рабочая платформа рассчитывается на давление гусениц и динамику. Её состояние проверяют после осадков и перемещений техники. Просадка одной гусеницы опасна потерей вертикальности мачты и повреждением сваи.
Что делать при раннем отказе или недобивке
Ранний отказ может быть связан с плотной прослойкой, валуном, недостаточной энергией или повреждением. Бригада фиксирует глубину и параметры погружения и передаёт информацию ответственному специалисту. Самовольная обрезка сваи на повышенной отметке не подтверждает несущую способность.
Если проектная отметка достигнута без требуемого критерия, проверяют исходные данные и программу контроля. Возможны добивка после отдыха, испытание или проектное изменение, но решение принимается на основании фактического журнала и геологии.
Повреждённую сваю обследуют. Вариант усиления, дополнительная свая или изменение ростверка учитывают эксцентриситеты и перераспределение усилий. Скрывать дефект бетоном ростверка недопустимо.
Испытания и журнал свайных работ
Журнал ведётся по каждой позиции и связывает проектный номер с фактической маркой, длиной, датой, глубиной, отказом и замечаниями. Записи выполняются в процессе, а не восстанавливаются после завершения поля по памяти.
Статические испытания дают зависимость перемещения от нагрузки, динамические позволяют оперативно оценить работу по принятой методике. Количество и расположение контрольных свай задаёт программа. Испытанная отдельная свая не отменяет исполнительный контроль остальных.
После срубки голов оформляют схему фактических координат и отметок. Проектировщик получает отклонения до выпуска или корректировки армирования ростверка, чтобы обеспечить анкеровку и передачу усилий.
Комплектность коммерческого предложения
В смете разделяют мобилизацию и демобилизацию, устройство платформы, геодезию, поставку свай, погружение, пробные работы, испытания, срубку и документацию. Это позволяет сравнивать подрядчиков по готовому результату, а не по минимальной цене одного погонного метра.
Уточняется допустимое время работы, хранение свай, охрана, мойка колёс, освещение, зимнее содержание площадки и обращение с боем. Для удалённого объекта логистика и перестановки установки могут заметно влиять на стоимость.
| Ситуация | Действие | Подтверждение |
|---|---|---|
| Пробная свая | уточнение погружаемости | журнал и испытание |
| Ранний отказ | остановка и анализ | решение проектировщика |
| Отклонение | исполнительная съёмка | проверка ростверка |
| Готовое поле | передача под монолит | акты и схема |
Контроль свайного основания после устройства ростверка
После бетонирования ростверка сохраняют привязку фактических свай к исполнительной схеме. Если при строительстве были дополнительные сваи, усиления или изменения отметок, они включаются в итоговую документацию, а не остаются только в журнале подрядчика. Это важно для последующей реконструкции и оценки новых нагрузок.
Осадки здания контролируют геодезическими марками в сроки, назначенные проектом. Неравномерное перемещение сопоставляют с нагрузкой, очередностью монтажа, водным режимом площадки и фактическим свайным полем. Единичное измерение без исходного нулевого цикла не позволяет оценить динамику.
При расширении корпуса нельзя считать существующее поле универсальным резервом. Новые колонны и ростверки влияют на соседние сваи и коммуникации; проект использует архивную геологию, исполнительные схемы и при необходимости дополнительные изыскания. Такая проверка предотвращает осадки на стыке старой и новой частей.
Что входит в забивку свай
Организуем свайные работы под фундамент здания: анализ исходных данных, подбор копровой техники, геодезическую разбивку, доставку свай, погружение до проектной отметки или отказа, срубку оголовков и подготовку исполнительных материалов.
Какие сваи забиваем
ЖБ сваи квадратного сечения
150×150, 200×200, 300×300, 350×350, 400×400 мм под здания, ангары и промышленные объекты.
Составные сваи
Используются при большой глубине несущего слоя или сложных грунтовых условиях.
Сваи под ростверк
Подготавливаем свайное основание под монолитный ростверк, стаканы, балки и фундаменты колонн.
Этапы свайных работ
- Получаем проект, план свайного поля, геологию и требования по срокам.
- Проверяем доступ техники, несущие грунты, длину свай и необходимость лидерного бурения.
- Выполняем геодезическую разбивку осей и точек погружения свай.
- Завозим сваи и технику, организуем безопасную рабочую зону.
- Погружаем сваи до проектной отметки или контрольного отказа.
- Фиксируем данные в журнале, готовим исполнительную схему и передаём участок под ростверк.
Что проверяем при забивке свай
Вертикальность сваи, соответствие точке разбивки, глубину погружения, отказ, сохранность головы сваи, состояние грунта и готовность свайного поля к следующему этапу.
